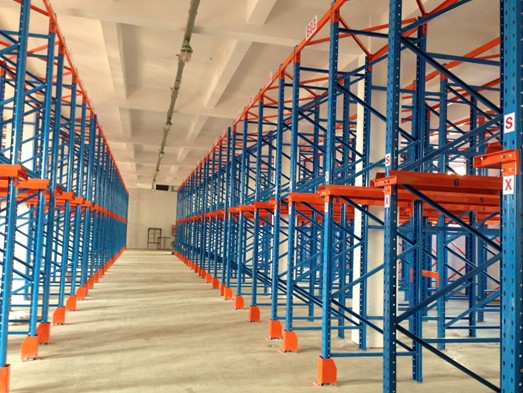

精益仓储项目立体货架改造工程顺利竣工
2013年11月21日,洁伶成品仓精益仓储项目立体货架改造工程已经全部顺利竣工。此次项目是继7月份原材料仓精益改造之后的又一个重大改造活动。在第四季度产销两旺,进出库流转量创历史新高之际,公司各部门齐心协力,按精益办既定项目计划,顺利地对成品进行大刀阔斧的硬件改造。
后期工作重点将集中在配合立体货架进行的作业及流程改善、仓库组织及流程优化,6S及目视化管理活动、仓库管理模式建立等具体操作性业务上来。
标准工位试运行
为了强化及提高员工的执行力,在试运行期间拟定了强化执行力激励方案。并将检查标准做成图文版让员工每天早会上进行学习,通过现场管理人员每天的分层检查及不定时的现场缺陷测试,加强员工的自主管理意识,提高员工的执行力。
第一期干训班开班
随着洁伶生产力体系(JPS)逐步推广,为提升现任管理人员能力,挖掘公司内部人才潜力,加强中层储备干部培养,从2013年8月至12月组织一场储备干部培训班活动,培训方式采取每周一课,主要培训内容为生产现场管理的基础工具与知识。
标准工位专题启动
8月6日,在四楼会议室,由卢总监主持召开了《标准工位及自主改进专题启动会》,公司领导陈副总,精益办郑经理,各部门科室主任以上人员及精益办全体人员参加了此次会议。开展此专题的目的是通过对车间五目标的梳理,及对五大目标及各层级对应管理要素的集成、简洁及优化,建立各岗位的管理要素目视看板,明确各岗位的工作内容,让管理更加有效,简单及易操作。
洁伶PMC项目年度规划方案隆重发布
2013年3月5日,在经过合知创行PMC专业团队老师为期7天的项目年度规划调研,洁伶PMC年整体规划方案正式出台,并召开公司级大会进行了方案发布。正对洁伶的实际情况,整个PMC项目将以物料为主线,分原材料管理、半成品管理、成品仓管理及省办库房管理四个管理对象来展开精益管理提升活动,通过拉动的方式,逐步实现公司物流、信息流、资金流的整体改善。
洁伶PMC项目首个子项目正式启动
2013年3月9日,洁伶PMC项目第一个子项目——原材料库房改善专题正式启动。随着洁伶产量规模在逐年递增,原材料每日吞吐量也不断扩大,原有的管理方式及资源配置方式,已经无法满足下游生产系统的需要,库容量不足、原材料混放、流转不顺等系列库房管理问题日益凸显,为此公司在PMC的整体规划,按计划将精益管理项目向上游库房、采购部延伸,并成立多部门的联合小组,开展原材料库房改善专题。通过原材料库房改善专题,拉通原材料库、采购部及上游供应商的精益化改造,为公司快速化发展提供坚实的后勤保障。
原材料库房改善专题——组织及流程改善方案发布

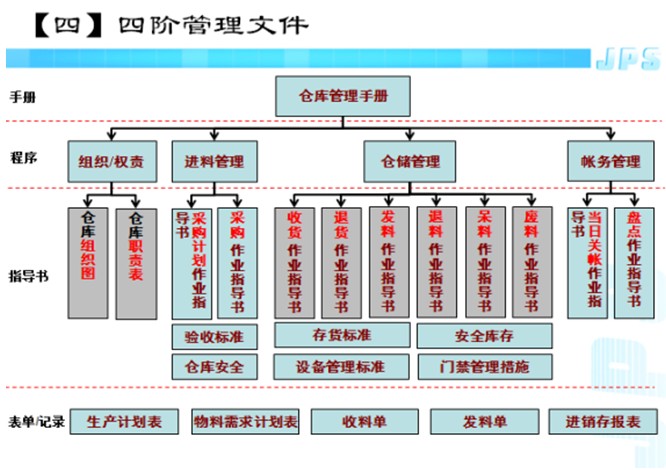

2013年3月19日,原材料库房改善专题第三步——组织及流程改善调研完成,并进行了现场调研方案发布与共识。整个库房改善将遵循:降库存——精益布局、6S与目视化管理——组织及流程改善——信息化四个阶段来展开。库房管理的基础是作为管理对象的原材料的量必须得到合理的控制,在不影响供应的前提下,库存量越少越好;其次就将合理的库存量如何布局,以便于内部管理及生产需要,并通过6S及目视化管理进一步改善现场环境;第三阶段,需调整组织及流程,搞清楚谁管?如何管?。

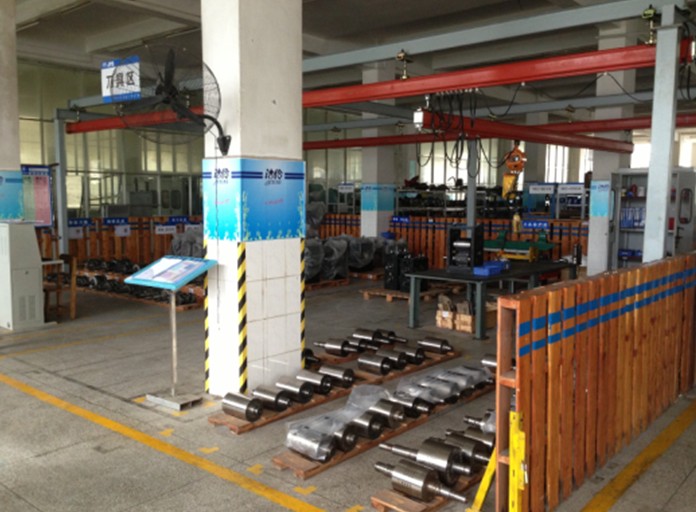

洁伶车间建设项目正式启动
2013年3月23日, 洁伶车间建设项目正式启动。该项目是2013年度,洁伶精益管理项目的第二大项目,其主要目的是,在模式建立之后,强化车间管理职能,进一步提升车间的管理水平,并以车间管理水平的进一步提升,实现以下目标:1.拉动个职能部门的对应职能业务管理模式进一步完善,并提升服务于现场的水平;2.强化车间内部管理的执行力,打造高水平的管理现场。 会上公司高层高度表扬了备件库在经过2012年的项目之后所取得的成绩,号召车间向备件库学习,进一步提升现场管理水平。
